Шановні інвестори та відвідувачі сайту, нижче наведена динаміка будівництва будинків Welcome Home на вул. Стеценка 75:
Перша черга будівництва:
Будинок 2:
1. Прокладка силових кабелів на живлення квартир, встановлення квартирних електричних щитів, установка монтажних коробок – 100% від загального обсягу електромонтажних робіт.
2. Шпаклівка стін і стель МЗК і квартир – 100%.
3. Фарбування стін і стель МЗК – 100%.
4. Монтаж квартирних дверей – 100%.
5. Монтаж ревізійних шаф в МЗК – 100%.
6. Облицювання підлоги плиткою МЗК – 100%.
7. Утеплення перекриття цокольного поверху – 100%.
8. Влаштування вентиляції в квартирах -100%.
9. Монтаж системи пожежної сигналізації – 95%. Виконуються пуско-налагоджувальні роботи.
10. Монтаж системи сигналізації концентрації загазованості – 95%.
11. Монтаж козирків над входами в секції – 100%.
12. Пристрій самовирівнювальною стяжки в квартирах – 100%.
13. Установка спортивного майданчика – 100%.
14. Монтаж системи контролю доступу – 80%.
Будинок 3:
1. Утеплення перекриття цокольного поверху – 100%.
2. Монтаж системи пожежної сигналізації – 95%. Пуско-налагоджувальні роботи.
3. Монтаж системи сигналізації концентрації загазованості – 100%.
4. Монтаж системи контролю доступу та відеоспостереження – 100%
5. Монтаж козирків над входами в секції – 100%.
6. Благоустрій дитячого майданчика -100%.
Друга черга будівництва
Будинок 6:

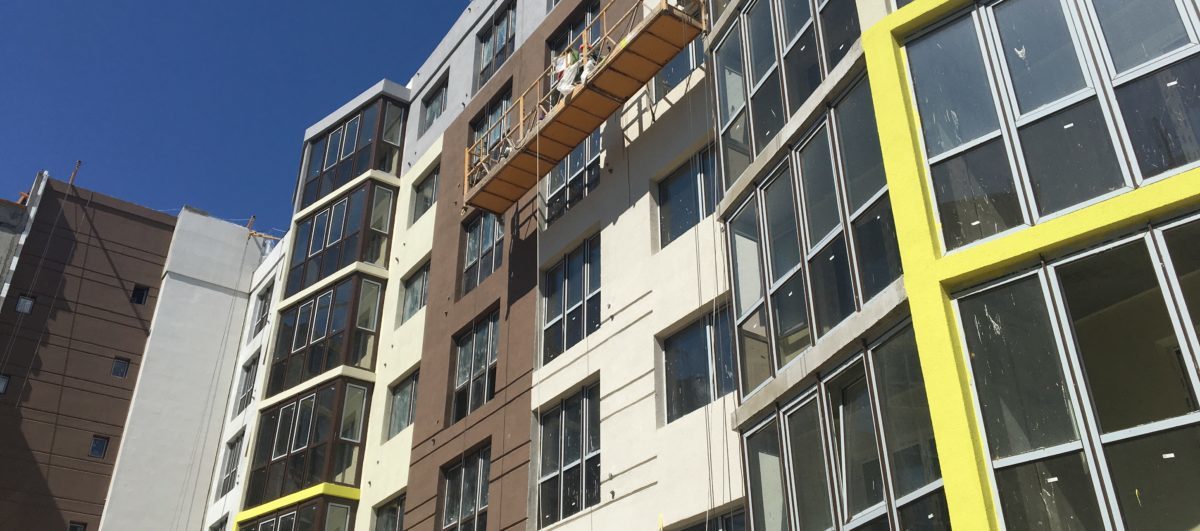

1. Утеплення фасаду і армування склосіткою, приблизно 98%.
2. Пристрій фасадної декоративної штукатурки – 98%.
3. Фарбування фасаду – 98%.
4. Утеплення перекриття цокольного поверху – 100%.
5. Монтаж металопластикових вікон та вітражів – готовність 100%.
6. Монтаж дверей МЗК.
7. Шпаклівка МЗК – 80%.
8. Облицювання керамічною плиткою МЗК – 50%.
9. Пристрій мембранної покрівлі – 100%. Виконується накривка парапетів.
10. Армування і бетонування стін та перекриття ІТП – готовність 100%.
11. Пристрій г/к перегородок – 100%.
12. Електромонтажні роботи МЗК – прокладка кабелю доштукатурного комплекс робіт – 100%.
13. Установка поверхових електричних щитів – 100%.
14. Прокладка кабелів на живлення квартир, монтаж лотків для кабельних мереж.
15. Сантехнічні роботи – прокладка трубопроводів опалення -100%. Прокладка трубопроводів ХВП, ГВП – 100%.
16. Оздоблення спец. приміщень – ІТП, Насосна, Водомірний вузол – 100%.
17. Монтаж устаткування в ІТП і Насосну – 100%.
18. Виконується підключення зовнішніх мереж К1, К2, В1 до секцій.
19. Виконується благоустрій території.
Будинок 7:
1. Монтаж металопластикових вікон та вітражів – 100%.
2. Утеплення фасаду і армування склосіткою, приблизно 100%.
3. Пристрій фасадної декоративної штукатурки – 95%.
4. Фарбування фасаду – 90%.
5. ІТП. Бетонні роботи – 100%.
6. Пристрій мембранної покрівлі – 60%.
7. Монтаж перильних огорож сходових маршів – 60%.
8. Закуплено обладнання в ІТП і Насосну.
9. Виконується підключення зовнішніх мереж К1, К2 до секцій.
10. Сантехнічні роботи – монтаж стояків ХВП, ГВП, опалення, каналізації.
11. Електромонтажні роботи МЗК – прокладка кабелю доштукатурного комплекс робіт – 100%.
Будинок 8:
1. Бетонування стін цокольного поверху секцій 10, 11 – 100%.
2. Станом на сьогодні закінчено монтаж з/б стінових панелей і перекриття секції 1, 2, 3, 4, 5 – 100%), секція 6, 7, 8 – монтаж з/б елементів покриття. Всього 11 секцій.
3. Монтаж металопластикових вікон та вітражів – 1, 2, 3, 4, 5 секції – 90%.
4. Утеплення фасаду і армування склосіткою, секції 1, 2, 3, 4, 5 – 70%.
5. Декоративна штукатурка фасадів, секції 1, 2, 3, 4, 5 – 30%.
6. Фарбування фасадів, секції 1, 2, 3, 4, 5 – 30%.
7. Гідроізоляція фундаменту – 80%.
8. Виконується зворотна засипка грунту.
Третя черга будівництва:
Будинок 9:
1. Розробка котловану під фундамент, секції 5-6 – 100%, секції 3-4 – 50%.
2. Пристрій бетонної підготовки секції 5-6 – 100%.
3. Армування плити фундаменту секції 5-6 – 100%.
Ч
етверта черга будівництва:
Дитячий садок:
1. Бетонування плити перекриття на позначці +3.250 – 100%.
2. Армування вертикальних елементів на позначці +3.250 – 50%.
3. Гідроізоляція фундаменту – 80%.
4. Зворотне засипання грунту – 50%.
